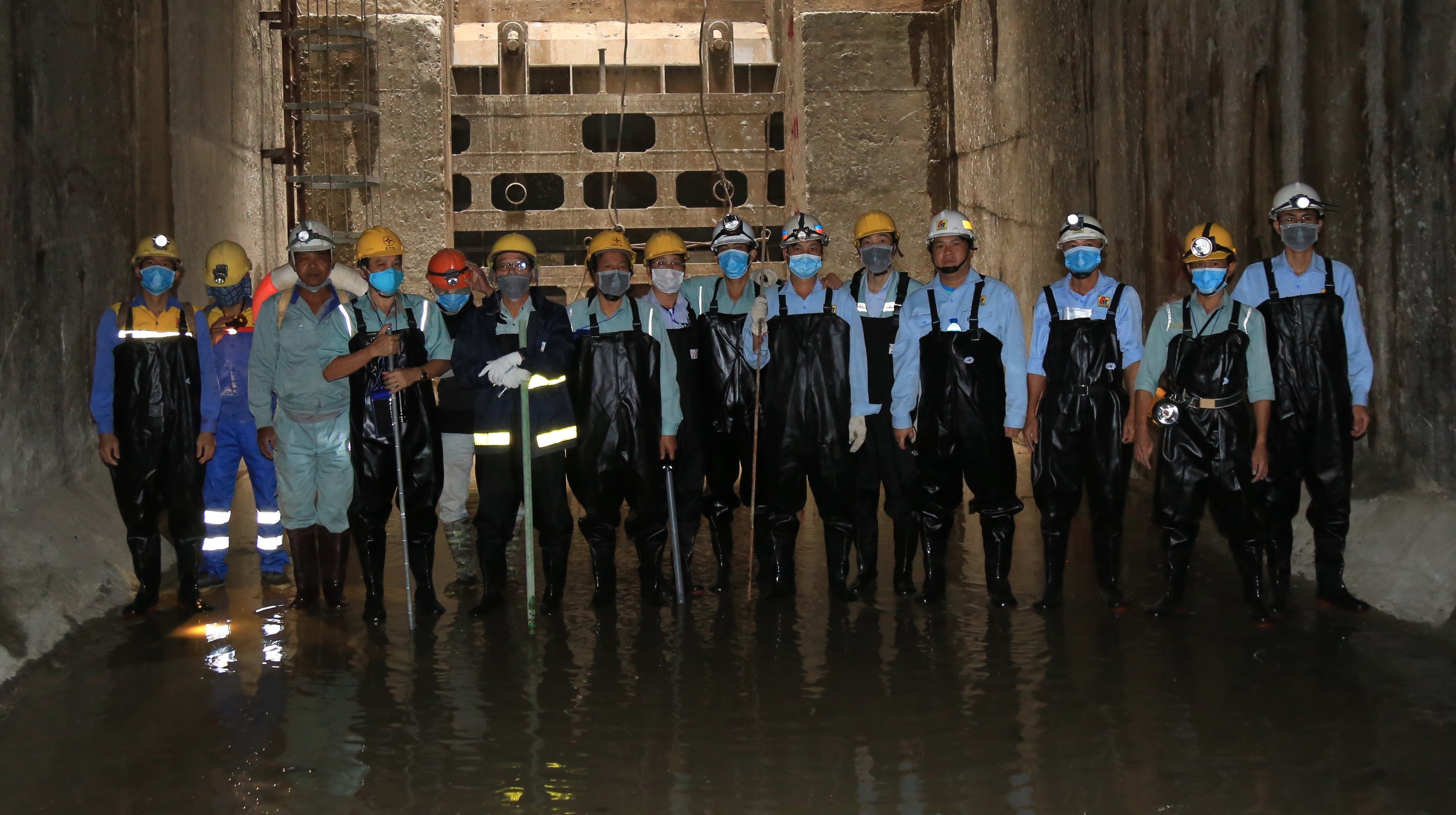

Đoàn công tác nghiệm thu đường hầm
Tham gia Hội đồng nghiệm thu cơ sở có lãnh đạo Ban Quản lý Dự án mở rộng nhà máy thủy điện Đa Nhim (Đại diện Công ty cổ phần Thủy điện Đa Nhim - Hàm Thuận - Đa Mi là Chủ đầu tư), Tư vấn giám sát (Liên danh Nippon Koei - PECC3 - Nippon Koei Việt Nam), Tư vấn thiết kế (Công ty cổ phần Tư vấn Xây dựng Điện 2), Nhà thầu gói xây dựng (Công ty cổ phần Xây dựng 47) và Nhà thầu gói cơ khí thủy công (Liên danh NARIME - COMA).
Đường hầm dẫn nước Dự án mở rộng nhà máy thủy điện Đa Nhim có tổng chiều dài 4.908,57m được thi công bằng máy khoan hầm TBM (Tunnel Boring Machine) và một phần thi công bằng biện pháp khoan nổ. Công tác khoan hầm bằng TBM bắt đầu vào ngày 01/4/2017 với đường kính 3,9m. Đến ngày 23/3/2019, khi đã khoan được 3.739,51m thì xảy ra hiện tượng sụt trượt đường hầm khi TBM đi qua vùng địa chất yếu. Mặc dù Chủ đầu tư, Tư vấn và Nhà thầu đã nỗ lực gia cố hầm và khắc phục, sửa chữa nhưng thiết bị TBM không thể tiếp tục đào đoạn hầm còn lại.

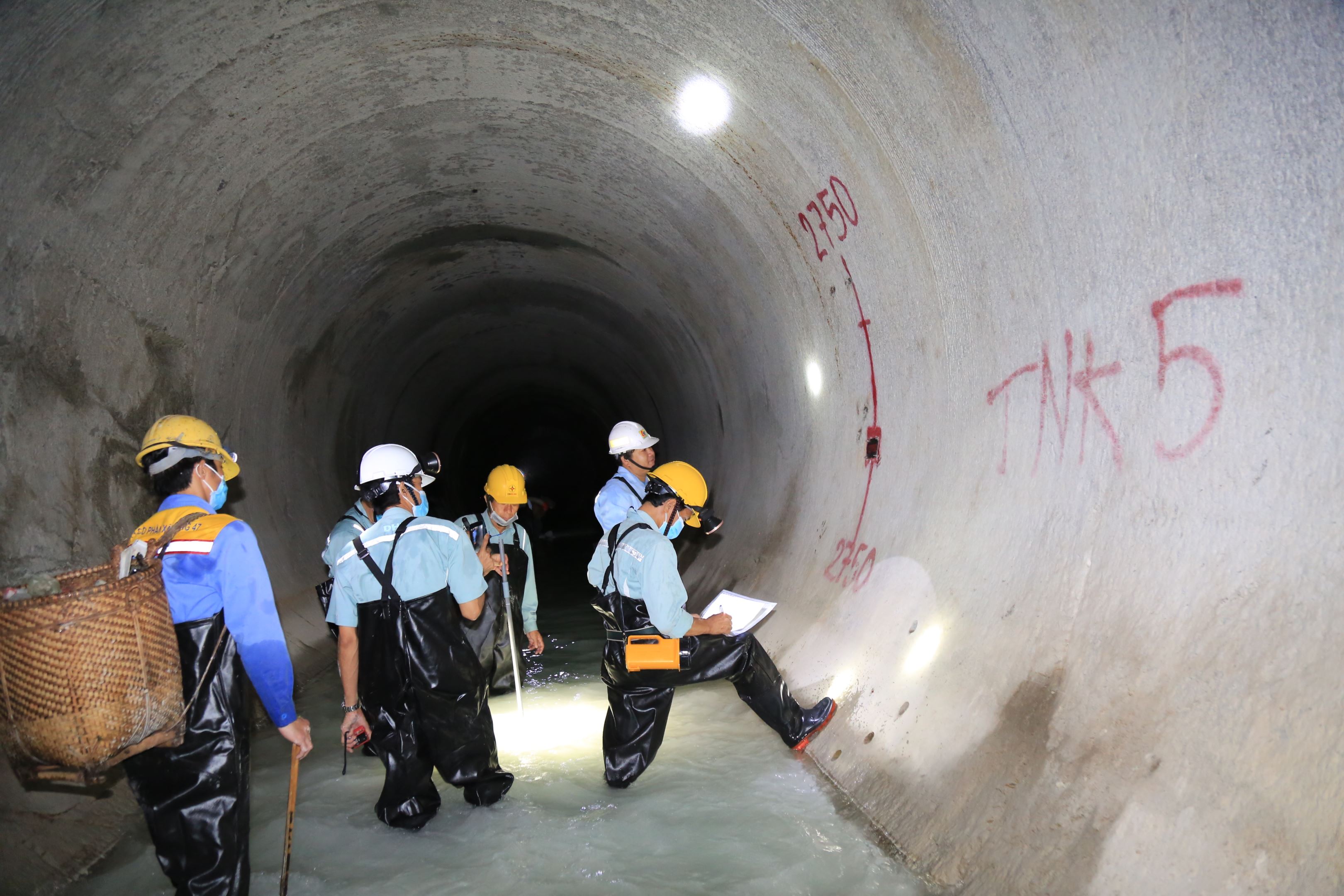

Đoạn hầm thi công bằng TBM tại lý trình 2.750m
Sau khi được Bộ Công Thương chấp thuận chuyển phương án thi công bằng TBM sang biện pháp khoan nổ cho đoạn hầm 929,05m còn lại, Nhà thầu xây dựng tiếp tục thi công từ ngày 06/2/2020 và thông toàn bộ đường hầm vào ngày 14/12/2020. Sau khoảng 6 tháng tập trung bọc và gia cố vỏ hầm tại những đoạn có địa chất yếu và vệ sinh tổng thể, đến ngày 20/7/2021 toàn bộ đường hầm đã đủ điều kiện để nghiệm thu, đưa vào sử dụng.
Đoạn hầm được bọc vỏ bằng bê tông
Phát biểu tại cuộc họp nghiệm thu đưa đường hầm vào sử dụng diễn ra cùng ngày, ông Lưu Thế Biểu - Phó Giám đốc Ban Quản lý dự án không dấu niềm xúc động: “Sau thời gian thi công vất vả, đường hầm dẫn nước Dự án mở rộng Đa Nhim đã chính thức hoàn thành. Điều tôi tâm đắc và rất tự hào là chất lượng đường hầm rất tốt, công trường luôn đảm bảo điều kiện thi công an toàn cho con người và thiết bị”.

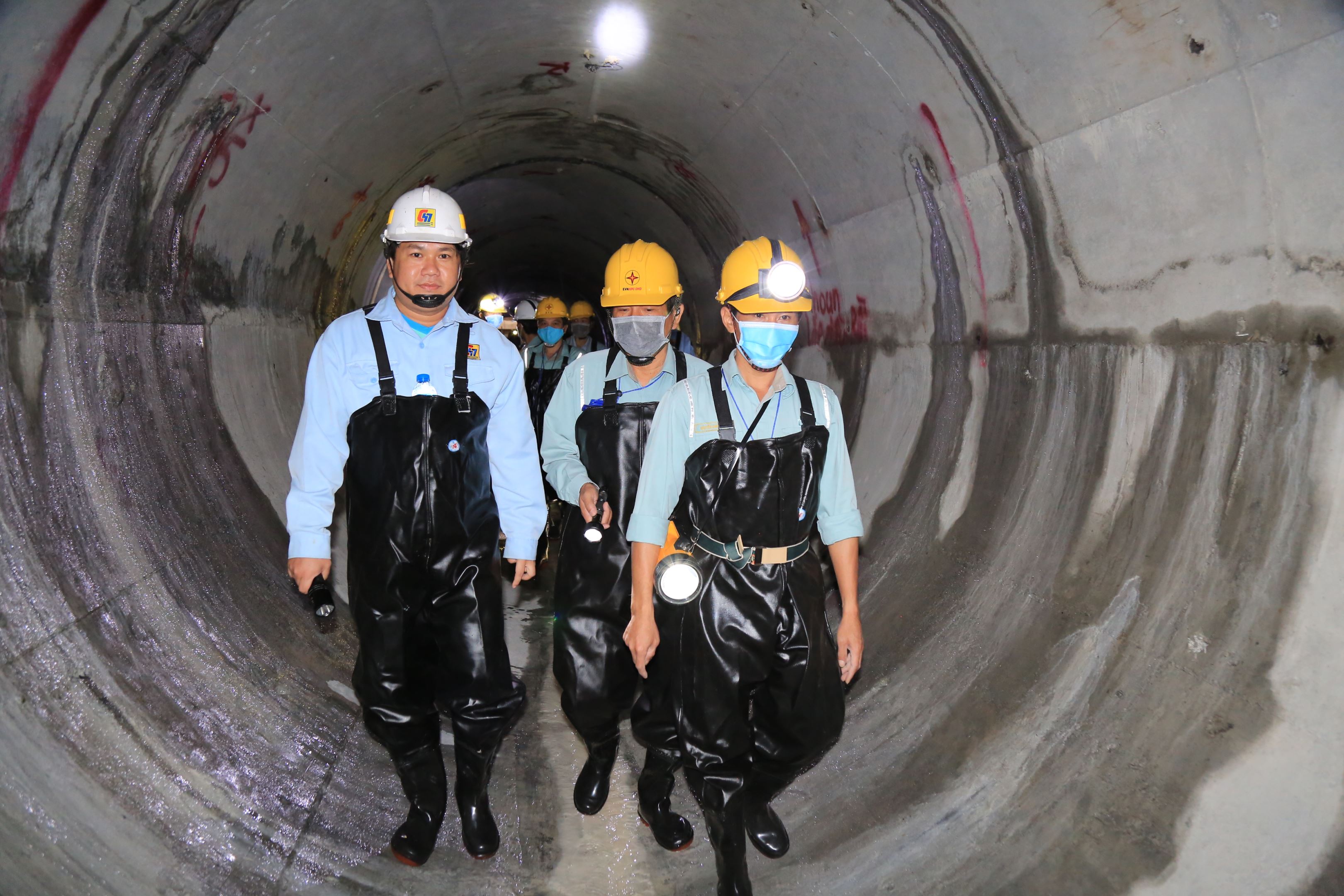

Hội đồng nghiệm thu cơ sở họp nghiệm thu đường hầm dẫn nước
Để đảm bảo tiến độ đưa tổ máy H5 thuộc Dự án mở rộng Đa Nhim vào vận hành 80MW trong Quý III/2021, ngày 16/06/2021, Công ty cổ phần Thủy điện Đa Nhim - Hàm Thuận - Đa Mi (ĐHĐ) đã phát động thi đua trên toàn công trường với mốc tiến độ hoàn thiện, nạp nước đường hầm ngày 26/7/2021 và hoàn thành vận hành thử thách 72 giờ tổ máy H5 với công suất 80MW ngày 08/8/2021. Với việc nghiệm thu và đưa vào sử dụng ngày 21/7/2021, công tác thi công đường hầm dẫn nước Dự án mở rộng nhà máy thủy điện Đa Nhim đã vượt tiến độ 6 ngày.
Hạng mục đường hầm dẫn nước Dự án mở rộng nhà máy thủy điện Đa Nhim vượt tiến độ là cơ sở rất quan trọng để đưa Tổ máy H5 vào vận hành sớm trong điều kiện thủy văn hồ Đơn Dương đang rất tốt, góp phần khai thác hiệu quả nguồn tài nguyên. Đến thời điểm hiện tại, công tác kiểm tra tổ máy H5 sau 2,5 năm vận hành với công suất 45MW đang được tiến hành gấp rút, hoàn thiện những hạng mục cuối cùng để vận hành với công suất 80MW.
Tổ máy H5 vận hành đủ công suất 80MW sẽ nâng tổng công suất nhà máy thủy điện Đa Nhim lên 240MW, góp phần bổ sung thêm nguồn điện, đặc biệt vào giờ thấp điểm cho lưới điện Quốc gia. Là một nhà máy thủy điện đa mục tiêu, hàng năm thủy điện Đa Nhim cung cấp hơn 1,1 tỷ kWh phục vụ phát triển kinh tế xã hội, đồng thời là nguồn nước dồi dào phục vụ sản xuất nông nghiệp cho đồng bằng tỉnh Ninh Thuận.
