Vào lúc 14h39 phút ngày 8/8/2018, Ban Quản lý Dự án Mở rộng Nhà máy Thuỷ điện Đa Nhim phối hợp với các Nhà thầu tổ chức hạ thành công rotor tổ máy của công trình
Tổ máy Thủy điện Đa Nhim mở rộng gồm tuabin loại pelton trục đứng và máy phát đồng bộ 3 pha với công suất định mức 80 MW, số vòng quay định mức là 500 vòng/phút. Trong đó, rotor máy phát có trọng lượng 165 tấn, đường kính 3,53m và chiều cao 7,0 mét. Trước khi lắp đặt rotor, Nhà thầu gói 12.03 đã hoàn thành công tác lắp đặt tuabin, chữ thập dưới và stator máy phát …

Hình 1: Chủ đầu tư và các Nhà thầu tại buổi hạ Rotor

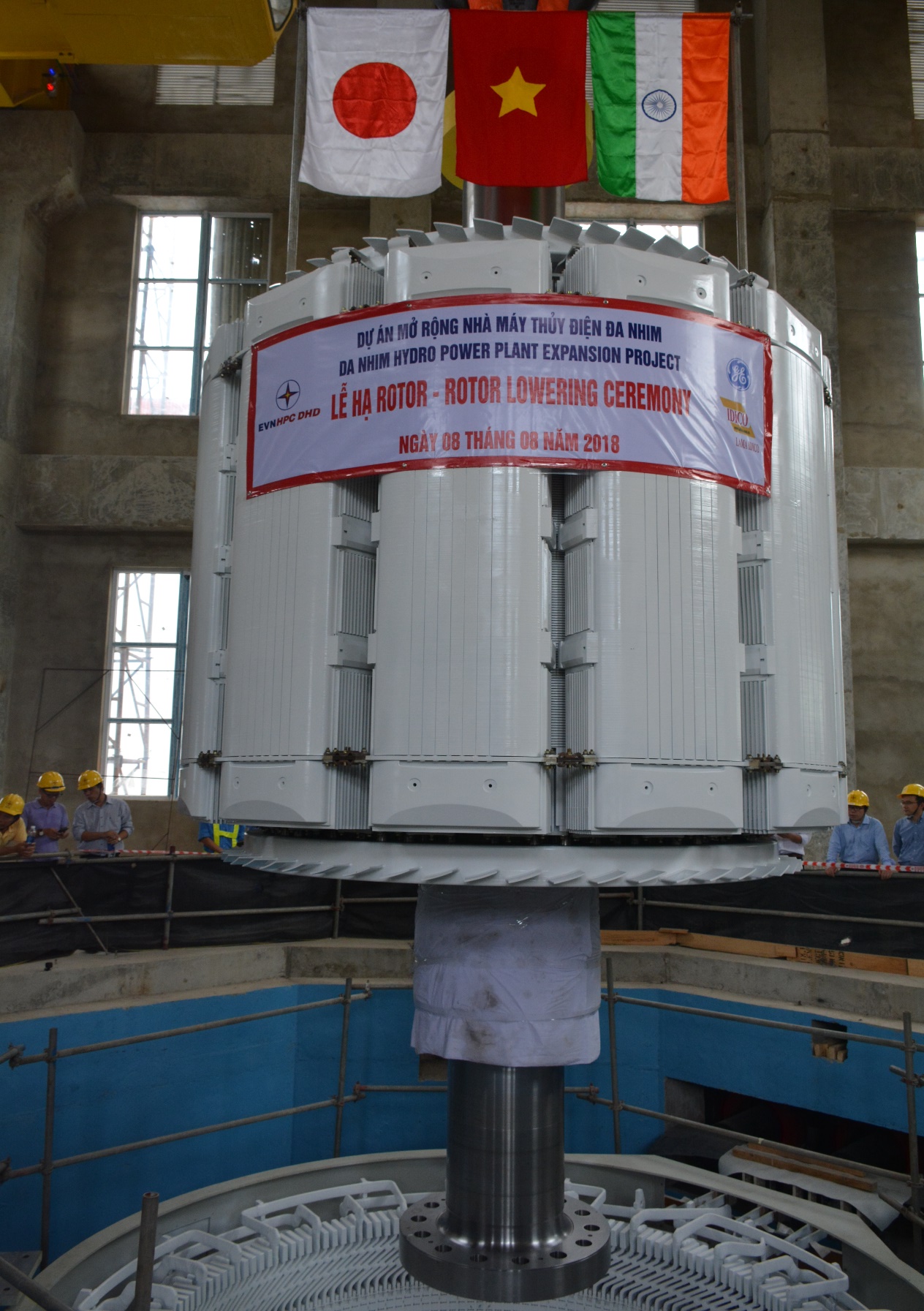

Hình 2: Rotor tổ máy Thủy điện Đa Nhim mở rộng đang hạ vào stator và hoàn thành công tác hạ vào lúc 14h39 phút ngày 8/8/2018
Ngay sau khi rotor tổ máy hạ thành công, Ban Quản lý Dự án Mở rộng Nhà máy Thuỷ điện Đa Nhim yêu cầu các Nhà thầu tập trung hoàn thành tiến độ các hạng mục còn lại để đáp ứng mục tiêu chạy thử nghiệm tổ máy vào cuối năm 2018.
